Construire une maison n’est pas une suite de travaux posés les uns à côté des autres : c’est un enchaînement précis où chaque décision change la suivante. Entre le terrain, les autorisations, le gros œuvre, le second œuvre et la réception, les erreurs les plus coûteuses sont presque toujours celles qu’on laisse passer au début. Je détaille ici l’ordre logique du chantier, les points de vigilance en France et les repères concrets qui permettent d’avancer sans perdre le contrôle du budget ni du calendrier.
Les repères essentiels avant de lancer le chantier
- Une construction de maison se pilote en plusieurs jalons, du terrain à la réception finale.
- Le gros œuvre fixe la solidité, donc les erreurs y sont les plus difficiles et les plus chères à corriger.
- Le stade hors d’eau hors d’air correspond à une maison fermée et protégée des intempéries.
- Le second œuvre conditionne le confort, la performance énergétique et la qualité d’usage au quotidien.
- La réception déclenche les garanties, donc elle mérite autant d’attention que le chantier lui-même.
- En France, permis, assurances et contrat doivent être verrouillés avant le premier coup de pelle.

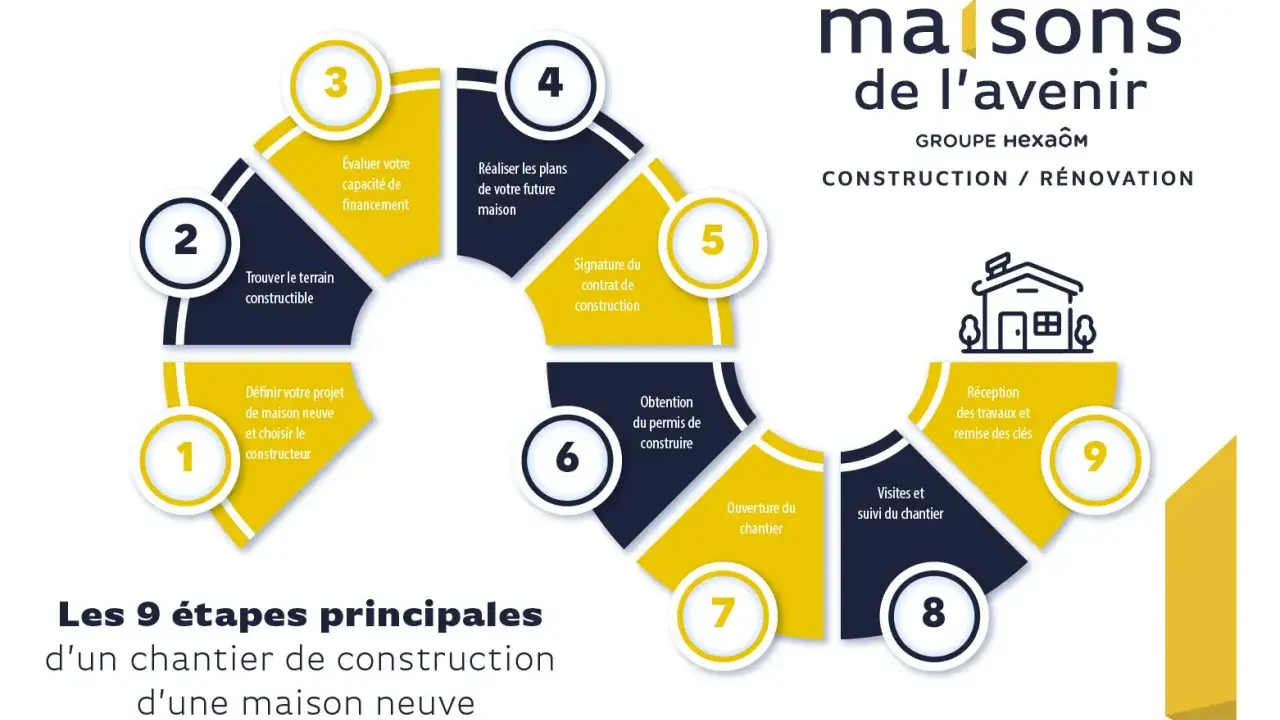

Comprendre le déroulé d’un chantier de maison
Je préfère toujours lire une construction comme une chaîne logique plutôt que comme une simple liste de métiers. La bonne séquence protège le budget, limite les retards et évite de découvrir trop tard qu’un choix de départ bloque toute la suite.
| Phase | Ce qu’elle couvre | Ce que je contrôle |
|---|---|---|
| Préparation | terrain, plans, contrat, budget | cohérence du programme et des options |
| Gros œuvre | terrassement, fondations, murs, planchers, charpente | stabilité, niveau, gestion de l’eau |
| Hors d’eau hors d’air | toiture, portes, fenêtres, fermeture du volume | étanchéité à l’eau et à l’air |
| Second œuvre | isolation, réseaux, cloisons, chauffage, ventilation | confort et performance énergétique |
| Finitions | revêtements, équipements, réglages | qualité visible et réserves |
| Réception | procès-verbal, réserves, remise des clés | déclenchement des garanties |
Dans un CCMI, l’échelonnement des paiements suit souvent des paliers précis : 15 % à l’ouverture du chantier, 25 % à l’achèvement des fondations, 40 % à l’achèvement des murs, 60 % à la mise hors d’eau, 75 % à l’achèvement des cloisons et à la mise hors d’air, puis 95 % quand les équipements principaux sont en place. Je ne valide jamais un appel de fonds sans vérifier sur site que l’avancement est réel, pas seulement annoncé. Cette logique mène naturellement à la phase la plus sensible du projet : tout ce qu’il faut sécuriser avant que le chantier ne démarre.
Ce qu’il faut verrouiller avant la première pelleteuse
La partie administrative paraît moins spectaculaire que les fondations, mais elle décide souvent de la fluidité du chantier. Service Public rappelle qu’un permis de construire est requis pour une construction de plus de 20 m², et que les projets plus modestes relèvent parfois d’une déclaration préalable. Autrement dit, on ne casse rien tant que l’autorisation adaptée n’est pas cadrée. L’ANIL précise qu’en CCMI le chantier ne peut réellement commencer que si plusieurs conditions sont réunies : terrain détenu, financement obtenu, permis accordé, assurance dommages-ouvrage souscrite et garantie de livraison fournie par le constructeur. C’est cette combinaison qui évite de démarrer un chantier juridiquement fragile.| Formule | Atout principal | Limite à surveiller |
|---|---|---|
| CCMI | cadre protecteur, un interlocuteur | moins de liberté sur les ajustements de dernière minute |
| Maîtrise d’œuvre | plus de personnalisation | coordination plus active côté maître d’ouvrage |
| Entreprises séparées | souplesse et arbitrage poste par poste | planning et responsabilités plus fragmentés |
Je conseille aussi de faire une étude de sol dès qu’il y a un doute sur la portance du terrain, surtout en présence d’argile, de remblai, d’une pente marquée ou d’un historique d’humidité. Une bonne conception ne sert à rien si le sol la contredit. Une fois ces bases verrouillées, le chantier peut enfin entrer dans sa phase la plus visible : le gros œuvre.

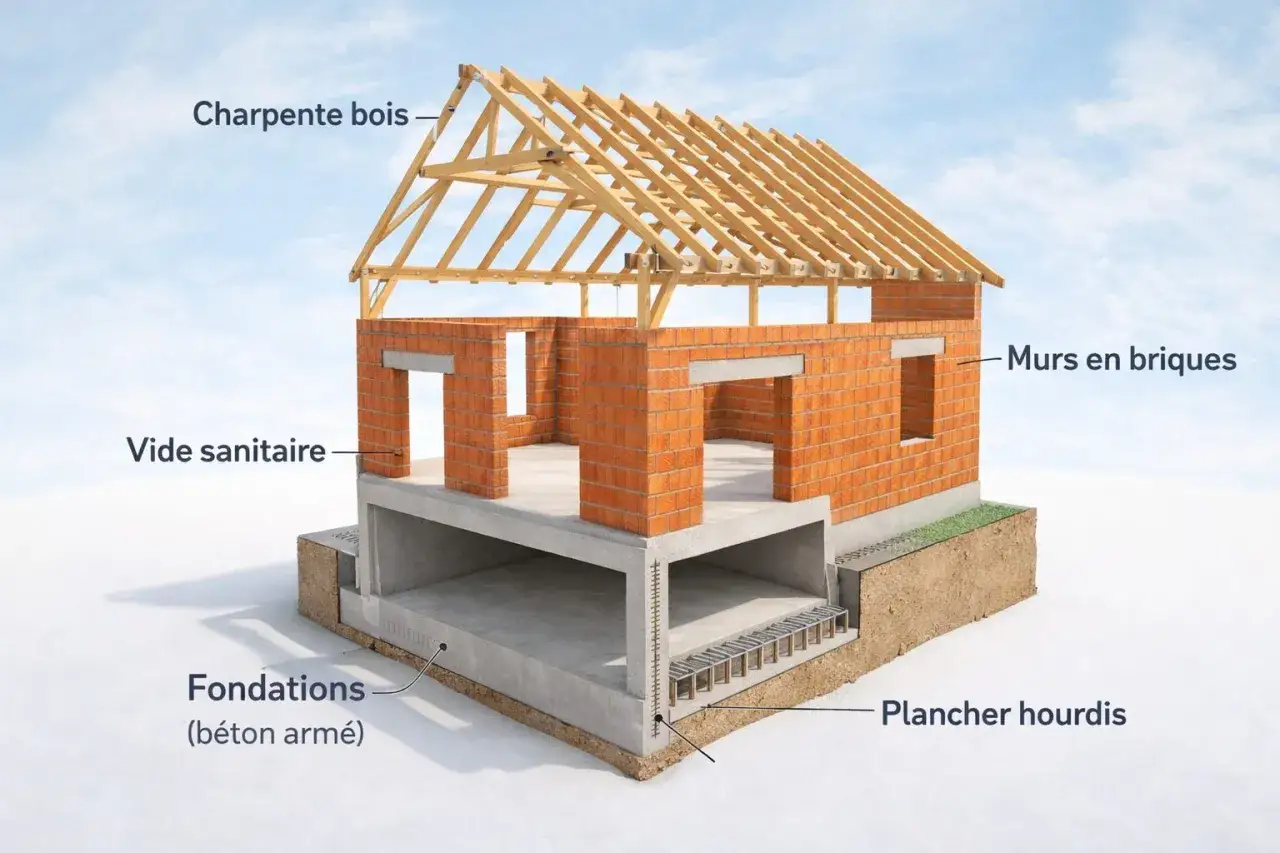

Le gros œuvre, là où se joue la solidité
Le gros œuvre, c’est tout ce qui porte la maison et lui donne sa stabilité. Je le considère comme la partie la moins spectaculaire pour un non-professionnel, mais de loin la plus décisive sur le long terme, parce que presque toutes les pathologies lourdes naissent ici.
Fondations et adaptation au sol
Le terrassement met le terrain à niveau, puis les fondations ancrent l’ouvrage dans le sol. C’est à ce stade que l’étude de sol devient vraiment utile : elle indique si l’on doit renforcer, approfondir ou adapter le type de fondation. Un sol mal compris peut provoquer des tassements différentiels, c’est-à-dire des mouvements inégaux du bâtiment qui finissent souvent en fissures.
Ce que je surveille à ce moment-là, ce sont surtout le drainage, le niveau des fouilles et la qualité du ferraillage. Une erreur cachée sous le béton se paie pendant des années, pas pendant la semaine du coulage.
Lire aussi : Plan Maison Créole - Le Guide Complet pour un Habitat Idéal
Murs, planchers et charpente
Après les fondations viennent les murs, les planchers et la charpente. Le point clé ici, c’est l’alignement de l’ensemble : aplomb des murs, continuité des chaînages, qualité des liaisons entre éléments porteurs. Un chaînage, pour le dire simplement, est une ceinture de béton armé qui solidarise la structure et limite les déformations.
Je regarde aussi comment l’eau est évacuée pendant le chantier. Un bon gros œuvre n’est pas seulement solide, il est déjà pensé pour ne pas piéger l’humidité. C’est ce qui prépare correctement la suite, notamment la fermeture du bâtiment.
Quand l’ossature tient, la maison commence à exister. Mais tant qu’elle n’est pas fermée, elle reste vulnérable, et c’est précisément ce qui conduit au stade suivant.
Pourquoi le hors d’eau hors d’air change tout
Le hors d’eau hors d’air marque le moment où la maison est protégée de la pluie et du vent. Concrètement, la toiture est posée, puis les portes et les fenêtres ferment le volume. On parle alors d’un bâtiment clos et couvert, même si tout l’intérieur reste encore à faire.
Ce jalon change le rythme du chantier. Les corps de métier peuvent travailler plus sereinement, les aléas météo pèsent beaucoup moins, et certaines commandes longues, comme les menuiseries, cessent de bloquer tout le calendrier. Je recommande d’être particulièrement attentif à la qualité de pose des fenêtres et des points singuliers de toiture, parce que ce sont souvent eux qui créent les infiltrations les plus agaçantes.
C’est aussi à ce moment que je conseille de souscrire la multirisque habitation si la maison est destinée à être occupée plus tard : le bâtiment n’est pas encore habitable, mais il n’est déjà plus une simple coque de chantier. Une fois le volume fermé, on entre dans la partie qui transforme une structure en lieu de vie : le second œuvre.
Le second œuvre définit le confort et la facture énergétique
Le second œuvre regroupe tout ce qui rend la maison agréable, pratique et économe. Ici, la technique compte autant que l’esthétique, parce qu’une mauvaise isolation ou une ventilation mal pensée se ressentent tous les jours, bien après la remise des clés.
| Lot | Ce qu’il apporte | Erreur fréquente |
|---|---|---|
| Isolation | confort thermique et baisse des pertes | négliger les ponts thermiques |
| Ventilation | qualité de l’air et contrôle de l’humidité | sous-dimensionner la VMC |
| Électricité et plomberie | usage quotidien fiable | fermer les cloisons avant les essais |
| Revêtements | durabilité et entretien | choisir l’apparence avant la maintenance |
Un pont thermique, par exemple, est une zone où l’isolation se rompt et où la chaleur s’échappe plus vite. Je le vois souvent sous-estimé, alors que c’est l’un des détails qui font la différence entre une maison simplement correcte et une maison réellement confortable. Dans une logique plus durable, je privilégie les matériaux simples à entretenir, les isolants adaptés au climat local et une ventilation bien dimensionnée plutôt que des solutions brillantes sur le papier mais fragiles à l’usage.
Le bon réflexe, pendant cette phase, est de valider les réseaux avant de refermer les murs. Un tuyau mal placé ou une gaine oubliée coûte bien plus cher à corriger après les finitions qu’au moment où l’on peut encore intervenir facilement. Quand tout est posé, il reste une étape que beaucoup traitent trop vite : la réception.
Réception, réserves et garanties à ne pas négliger
La réception des travaux n’est pas une formalité administrative. C’est le moment où je vérifie que la maison livrée correspond bien à ce qui était prévu, et c’est aussi le point de départ des garanties. Je prends toujours ce rendez-vous au sérieux, avec les plans, la notice descriptive et, si possible, un regard extérieur compétent.
| Garantie | Durée | Ce qu’elle couvre |
|---|---|---|
| Parfait achèvement | 1 an | désordres signalés après la réception |
| Bon fonctionnement | 2 ans | éléments d’équipement dissociables |
| Décennale | 10 ans | solidité de l’ouvrage et impropriété à destination |
Si des défauts apparaissent à la réception, ils doivent être notés précisément dans le procès-verbal. Le solde peut alors être consigné, jusqu’à 5 % du prix maximum, le temps que les réserves soient levées. Je conseille aussi de photographier chaque réserve, même quand elle paraît mineure sur le moment, parce qu’un détail mal traité finit souvent par s’agrandir avec l’usage.
Après la remise des clés, il ne faut pas oublier que la solidité et les réseaux restent protégés par les garanties pendant des années, mais seulement si les désordres sont signalés correctement et dans les délais. C’est une sécurité utile, à condition de ne pas attendre que le problème devienne évident pour agir.
Les vérifications que je garde pour éviter les mauvaises surprises
Sur un chantier de maison, je garde toujours la même logique en tête : sécuriser avant de construire, contrôler avant de payer, réceptionner avant de clôturer. C’est simple à dire, mais c’est exactement ce qui évite les retours en arrière les plus chers.- Je verrouille d’abord le terrain, l’autorisation d’urbanisme, le financement et l’assurance dommages-ouvrage.
- Je traite le gros œuvre comme une phase structurelle, pas comme un simple passage obligé.
- Je considère le hors d’eau hors d’air comme un tournant, pas comme la fin du chantier.
- Je fais valider les réseaux et les supports avant de refermer les cloisons et de lancer les finitions.
- Je consigne chaque réserve à la réception, même quand elle semble mineure.
Si je devais garder une seule règle, ce serait celle-ci : la réussite d’une construction tient moins à la vitesse qu’à la discipline des étapes. Une maison bien menée avance dans le bon ordre, au bon rythme, avec les bons contrôles au bon moment, et c’est cette méthode qui protège à la fois le budget, le confort et la tranquillité future.
