Maison Elian sur mesure - choisir le bon plan et le bon budget

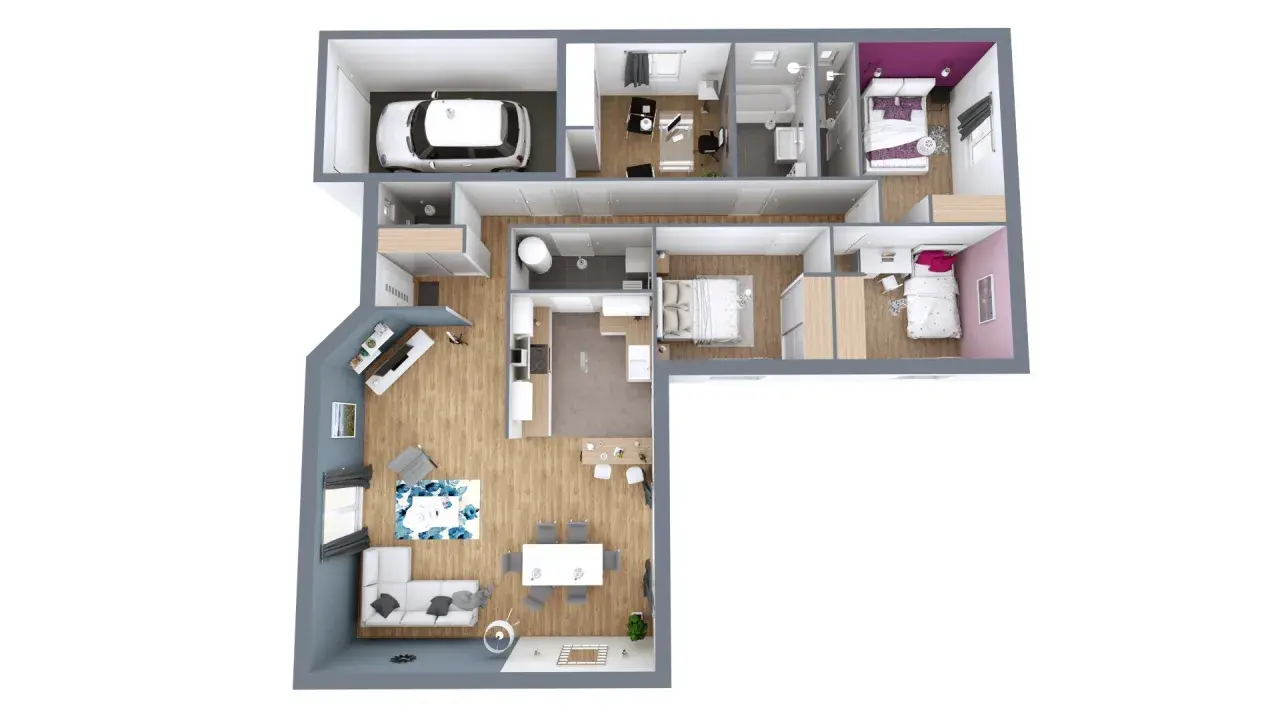

Plan 3D d'une maison avec garage, salon, cuisine, salle de bain et chambres.

Écrit par

Thomas Valentin

Publié le

25 avr. 2026

Table des matières

Dans un projet de maison Elian, le vrai sujet n’est pas seulement le style extérieur, mais la manière dont les plans s’adaptent au terrain, au budget et au mode de vie. J’explique ici comment lire un plan, quelles options de construction fonctionnent le mieux en Ille-et-Vilaine, et à quels points de vigilance je reste attentif avant de signer. L’objectif est simple: aider à transformer une idée de maison en projet concret, sans perdre de temps dans des arbitrages flous.

Le projet repose sur un sur-mesure piloté de bout en bout

  • Le constructeur travaille sur des maisons personnalisées autour de Rennes, Saint-Malo et dans tout le 35.
  • Le plan doit d’abord répondre au terrain, à l’orientation, au budget et aux règles locales.
  • Le parcours passe par l’étude, la conception, le CCMI, le permis, le chantier et la livraison.
  • La RE2020 et la logique bioclimatique pèsent déjà sur la conception, pas seulement sur les finitions.
  • Le coût réel ne se limite jamais au bâti: terrain, raccordements et extérieurs comptent vite autant que la maison elle-même.

Ce que recouvre vraiment un projet de maison sur mesure

Je commence toujours par clarifier ce que recouvre le projet, parce qu’un constructeur sur mesure ne vend pas seulement des mètres carrés. Dans ce type de dossier, tout part d’un trio très concret: le terrain, la famille et le budget. Chez Maisons Elian, la promesse affichée est claire depuis longtemps: concevoir une maison entièrement personnalisée, avec un accompagnement qui peut aller de la recherche de terrain à la remise des clés.

Ce point change beaucoup de choses à la lecture des plans. On ne choisit pas une façade avant d’avoir cadré la circulation intérieure, la surface utile, les besoins de rangements, le niveau de lumière naturelle et les contraintes d’urbanisme. Je préfère d’ailleurs raisonner ainsi: un bon plan n’est pas celui qui en jette sur le papier, c’est celui qui reste cohérent une fois posé sur la parcelle.

Le constructeur joue ici un rôle d’équilibriste. Il doit écouter le désir architectural, mais aussi le remettre à sa place quand il devient trop coûteux, trop énergivore ou difficile à faire accepter par le terrain. C’est exactement ce qui fait la différence entre un joli dessin et un vrai projet de vie. Une fois ce cadre posé, le choix du plan devient beaucoup plus lisible.

La maison Elian, moderne et lumineuse, avec sa terrasse en bois et son jardin verdoyant.

Les plans qui tiennent le mieux la route selon le terrain

Je ne choisis jamais un plan avant d’avoir lu le terrain. L’orientation, la largeur de façade, la pente, l’accès chantier et les règles du PLU peuvent transformer un plan séduisant en mauvais compromis. Le PLU, c’est le plan local d’urbanisme: il fixe ce que la commune autorise en matière d’implantation, de hauteur, de toiture ou d’aspect extérieur.

Type de plan Atout principal Limite à anticiper Terrain le plus adapté
Plain-pied Circulation simple, confort au quotidien, accessibilité facile Emprise au sol plus importante et toiture souvent plus large Terrain plat, assez large, avec une bonne surface disponible
Toit plat Volume contemporain, lignes nettes, architecture plus compacte Vérifier le PLU et la qualité d’étanchéité Parcelle urbaine ou lot où l’on cherche à optimiser le volume
Monopente Silhouette moderne, lecture simple, bonne gestion des apports de lumière Peut déséquilibrer la façade si les proportions sont mal travaillées Terrain contraint, façade étroite ou recherche d’une forme plus graphique
Deux pans Solution sobre, coût souvent plus sage, intégration facile Moins spectaculaire qu’une toiture plus typée La majorité des parcelles, surtout quand on cherche l’efficacité
Quatre pans Équilibre visuel, bonne tenue architecturale dans le temps Toiture plus coûteuse et plus technique Terrain ouvert, projet familial avec une image plus classique
Maison de ville Optimise les parcelles étroites et les environnements denses Lumière, intimité et rangements demandent plus de précision Centre urbain ou lotissement serré

Le vrai sujet n’est pas de savoir si le plan est « moderne » ou « traditionnel ». Je regarde surtout si les pièces de vie sont bien orientées, si la cuisine est placée là où elle sert vraiment, et si les chambres restent calmes malgré le passage. Sur un terrain en pente, par exemple, je préfère souvent un volume compact, parfois avec des niveaux décalés, plutôt qu’une grande maison étalée qui mange tout le jardin. Une fois le plan bien calé, le dossier administratif avance avec moins de friction.

Du premier rendez-vous au permis de construire

Le passage du croquis au dossier officiel reste l’étape que beaucoup sous-estiment. Pourtant, c’est là que se joue la solidité du projet. Chez ce constructeur, le parcours annoncé est assez net: étude du besoin, conception des plans, validation contractuelle, démarches administratives, puis lancement du chantier. Ce séquencement me paraît sain, parce qu’il évite de mélanger inspiration et engagement juridique.

  1. Premier rendez-vous - on parle budget, terrain, besoins de surface, style architectural et niveau de prestations. Si le terrain n’est pas encore trouvé, l’équipe peut aussi orienter la recherche.
  2. Conception - le conseiller et le dessinateur-concepteur travaillent les plans pour qu’ils restent cohérents avec le budget et la RE2020. J’y vois une étape clé: c’est le moment où l’on corrige ce qui coûterait trop cher ou fonctionnerait mal à l’usage.
  3. Validation - le CCMI est signé quand le projet est suffisamment mûr. Service-Public rappelle que ce contrat encadre le prix global et les délais convenus; en pratique, c’est le filet de sécurité que je regarde en premier.
  4. Dossier administratif - étude thermique, dépôt du permis, vérifications liées au terrain, et éventuellement avis architectural selon les secteurs.
  5. Instruction du permis - pour une maison individuelle, il faut généralement compter environ deux mois à partir d’un dossier complet. Dès qu’il manque une pièce ou qu’une commune demande un ajustement, ce délai se rallonge vite.

Ce rythme peut paraître formel, mais il protège le projet. J’insiste beaucoup sur un point: plus les plans sont précis avant la signature, moins il y a de bricolage ensuite. C’est aussi à ce stade qu’on doit verrouiller l’assurance dommages-ouvrage, la garantie de livraison et les conditions suspensives du financement. Quand le papier est propre, le chantier commence avec bien moins de tension. Une fois ce cadre verrouillé, la question devient celle de l’exécution sur le terrain.

Ce qui se passe sur le chantier jusqu’à la remise des clés

Le chantier commence rarement par les murs. Il commence par une mise au point, puis par une séquence très technique: terrassement, fondations, élévation, toiture, fermeture du bâti, second œuvre, finitions. Le terme clos-couvert désigne le moment où la maison est à la fois hors d’eau et hors d’air, donc protégée des intempéries. Le second œuvre, lui, regroupe ce qui rend le logement habitable: isolation, cloisons, électricité, plomberie, chauffage, revêtements et équipements.

Dans cette phase, le conducteur de travaux reste l’interlocuteur que je surveille le plus. C’est lui qui orchestre les artisans, sécurise la qualité et garde un œil sur les enchaînements. Les réunions de chantier ne sont pas un luxe: elles permettent de corriger une prise électrique, de valider un déplacement de cloison ou de reprendre une finition avant qu’elle ne devienne un problème coûteux. Je préfère voir un petit ajustement au bon moment plutôt qu’une belle promesse en amont et une correction tardive en fin de parcours.

Sur les maisons contemporaines, les points sensibles reviennent souvent au même endroit: étanchéité d’une toiture plate, traitement des ponts thermiques, gestion des ouvertures très larges et cohérence entre chauffage, ventilation et domotique. Le constructeur met justement en avant des maisons à énergie positive et des équipements connectés; l’intérêt n’est pas de multiplier les gadgets, mais de rendre le confort plus lisible et la consommation plus maîtrisable. La RE2020, portée par le ministère de la Transition écologique, renforce cette logique: on ne regarde plus seulement l’énergie consommée, mais aussi le carbone du bâti et le confort d’été.

Quand le chantier est bien piloté, la livraison n’arrive pas comme une surprise. Elle se prépare. C’est, à mes yeux, le meilleur indicateur de sérieux: une maison qui se termine avec méthode donne tout de suite une autre qualité de réception. Le budget doit alors être relu avec la même rigueur.

Combien prévoir pour construire en 2026

Le vrai budget d’une maison ne se résume jamais au prix au mètre carré. Je regarde toujours trois blocs séparés: le bâti, le terrain et les frais périphériques. Pour une maison individuelle sur mesure, les ordres de grandeur les plus utiles en France tournent souvent autour de ces fourchettes.

Poste Ordre de grandeur indicatif Lecture pratique
Construction standard sur mesure 1 700 à 2 300 € / m² Une base réaliste pour une maison bien équipée sans extravagance technique
Projet plus architecturé ou plus haut de gamme 2 300 à 3 500 € / m² À prévoir dès qu’il y a des volumes complexes, des finitions poussées ou une toiture plus technique
Terrain Souvent 20 à 35 % du budget global Plus la zone est recherchée, plus le terrain pèse lourd dans le total
Raccordements et viabilisation 3 000 à 15 000 € Dépend de la distance aux réseaux et des conditions d’accès
Terrassement et adaptation du sol 5 000 à 30 000 € Le poste qui explose le plus vite quand la parcelle est en pente ou mal préparée
Aménagements extérieurs 5 à 15 % du budget total Souvent oubliés au départ, alors qu’ils changent l’usage réel de la maison

Pour une maison de 120 m², cela donne souvent un bâti compris entre 204 000 et 276 000 € dans une version standard, avant terrain et frais annexes. Si le projet monte en gamme, la facture grimpe vite. En Ille-et-Vilaine, je conseille presque toujours de conserver une marge de sécurité de 10 à 15 %, car une adaptation de fondations, une modification de plan ou une hausse des aménagements extérieurs arrive plus souvent qu’on ne le croit. Les chiffres sont clairs; ce sont surtout les mauvaises hypothèses qui font mal.

Les erreurs que je vois le plus souvent avant de signer

  • Choisir le plan avant de lire la parcelle - un terrain étroit, en pente ou mal orienté peut invalider un plan séduisant dès la première vérification.
  • Comparer seulement le prix au mètre carré - ce réflexe masque souvent les raccordements, le terrassement, la cuisine, les extérieurs et les finitions qui font monter le vrai total.
  • Sous-estimer l’orientation - une pièce de vie mal placée se ressent tous les jours, surtout en hiver et lors des épisodes de chaleur.
  • Lire trop vite la notice descriptive - c’est là que se cachent les prestations incluses, les options et les limites du contrat.
  • Oublier la logique de chantier - une toiture complexe, une baie vitrée hors standard ou un terrain difficile demandent plus de temps et plus de coordination.
  • Ne pas garder de marge - je préfère toujours un budget légèrement respirant à un projet verrouillé au centime près.

Je vois souvent des projets ralentir non pas parce qu’ils sont trop ambitieux, mais parce qu’ils ont été pensés dans le mauvais ordre. Quand on force un style avant d’avoir sécurisé le terrain, le budget et les contraintes administratives, le chantier finit par rappeler la réalité. Je préfère un plan simple, bien orienté et bien financé qu’une maison spectaculaire qui se bat contre elle-même.

La bonne méthode pour éviter qu’un beau plan se transforme en chantier tendu

Si je devais résumer la bonne méthode, je dirais qu’elle tient en quatre réflexes très simples. D’abord, je pars du terrain, pas de la façade. Ensuite, je fige le budget avec une marge de sécurité. Puis je fais lire le contrat et la notice descriptive avant la signature. Enfin, je vérifie que la RE2020, la ventilation, le chauffage et la domotique servent réellement le confort du quotidien.

  • Je sécurise la parcelle et ses contraintes avant de dessiner.
  • Je compare plusieurs variantes de plans avant de figer une version.
  • Je réserve une enveloppe pour les extérieurs et les imprévus techniques.
  • Je garde un œil sur la cohérence entre forme de la maison, orientation et performance énergétique.

Si je devais retenir une seule idée, ce serait celle-ci: une bonne maison se reconnaît moins à son effet visuel qu’à sa cohérence. Quand le plan est juste, que le budget tient, que le chantier est lisible et que les choix techniques sont alignés avec l’usage réel, le projet devient fluide. C’est cette combinaison qui fait la différence entre une belle intention et une maison vraiment agréable à vivre.

Questions fréquentes

Le choix dépend d’abord de la parcelle. Un plain-pied convient bien à un terrain plat et assez large, un toit plat à une parcelle urbaine où l’on veut optimiser le volume, et une maison de ville à un lotissement serré ou à un centre dense. Sur un terrain en pente, un volume compact ou des niveaux décalés sont souvent plus cohérents qu’une maison trop étalée.

L’article décrit un parcours en cinq temps : premier rendez-vous, conception des plans, validation du CCMI, dossier administratif, puis instruction du permis. Le texte rappelle qu’un permis de construire pour une maison individuelle prend généralement environ deux mois si le dossier est complet. Plus les plans sont précis avant la signature, moins il y a de corrections coûteuses ensuite.

Pour une construction standard sur mesure, l’article donne une fourchette de 1 700 à 2 300 € par m², et de 2 300 à 3 500 € par m² pour un projet plus haut de gamme. Il faut aussi intégrer le terrain, souvent 20 à 35 % du budget global, ainsi que les raccordements, le terrassement et les extérieurs. Une marge de sécurité de 10 à 15 % est recommandée.

Il faut lire la parcelle avant de figer le plan, vérifier l’orientation, le PLU, la notice descriptive et la cohérence entre budget et prestations. L’article insiste aussi sur les garanties et sur la logique de chantier, surtout quand le terrain est difficile ou quand la toiture et les ouvertures demandent plus de technicité. Le bon réflexe est de sécuriser le terrain, le contrat et la marge budgétaire avant l’engagement.

Évaluer l'article

Note: 0.00 Nombre de votes: 0

Tags:

terrain plu ccmi re2020 permis de construire

Partager l'article

Thomas Valentin

Thomas Valentin

Je m'appelle Thomas Valentin et j'ai 11 ans d'expérience dans le domaine de l'architecture, de la rénovation et du design durable. Mon intérêt pour ces sujets a commencé dès mon plus jeune âge, lorsque j'ai réalisé l'impact que l'architecture peut avoir sur notre environnement et notre qualité de vie. J'aime explorer comment des solutions innovantes et durables peuvent transformer des espaces tout en respectant notre planète. À travers mes écrits, je m'efforce d'expliquer des concepts parfois complexes de manière claire et accessible. Je prends soin de vérifier mes sources et de comparer les informations afin de fournir des contenus précis et à jour. Mon objectif est d'aider les lecteurs à mieux comprendre les enjeux de l'architecture durable et à découvrir des idées inspirantes pour leurs propres projets. Je suis constamment à l'affût des tendances émergentes pour partager des perspectives nouvelles et enrichissantes.
