Un dossier de construction solide ne sert pas seulement à obtenir un accord administratif. Il fixe la logique du projet, sécurise les dimensions et évite les corrections coûteuses une fois le chantier lancé. Dans cet article, je décortique ce que doit contenir un plan de construction, comment le préparer pour un projet neuf ou une extension, combien cela pèse dans le budget et quels détails font la différence entre un dossier fluide et un dossier bloqué.
Les points à verrouiller avant de déposer le dossier
- Un bon dossier repose sur des pièces cohérentes entre elles, pas sur un simple dessin “joli”.
- Le plan de situation, le plan de masse, le plan en coupe et les façades racontent chacun une partie différente du projet.
- En France, la frontière entre déclaration préalable et permis de construire dépend surtout de la surface créée et de la zone du terrain.
- Le recours à l’architecte devient obligatoire dès que la surface de plancher dépasse 150 m², avec des cas particuliers pour les personnes morales.
- Un projet durable se gagne dès le dessin, avec une bonne orientation, une forme compacte et des choix de matériaux cohérents.

Ce que doit contenir un dossier de plans fiable
Quand je parle de plans, je ne pense pas à une simple image en 3D. Je pense à un ensemble de documents qui doivent raconter la même chose avec précision: où se trouve le terrain, comment le bâti s’y pose, comment les niveaux s’enchaînent et à quoi ressemblera la construction une fois les travaux terminés.
Pour un permis de construire, le dossier standard rassemble généralement le plan de situation, le plan de masse, le plan en coupe, la notice descriptive, le plan des façades et des toitures, ainsi que des vues d’insertion et des photos du terrain. Le point décisif, à mes yeux, n’est pas la quantité de pièces, mais leur cohérence. Si l’un des documents contredit les autres, le dossier devient fragile.| Pièce | Ce qu’elle montre | Ce que je vérifie en priorité |
|---|---|---|

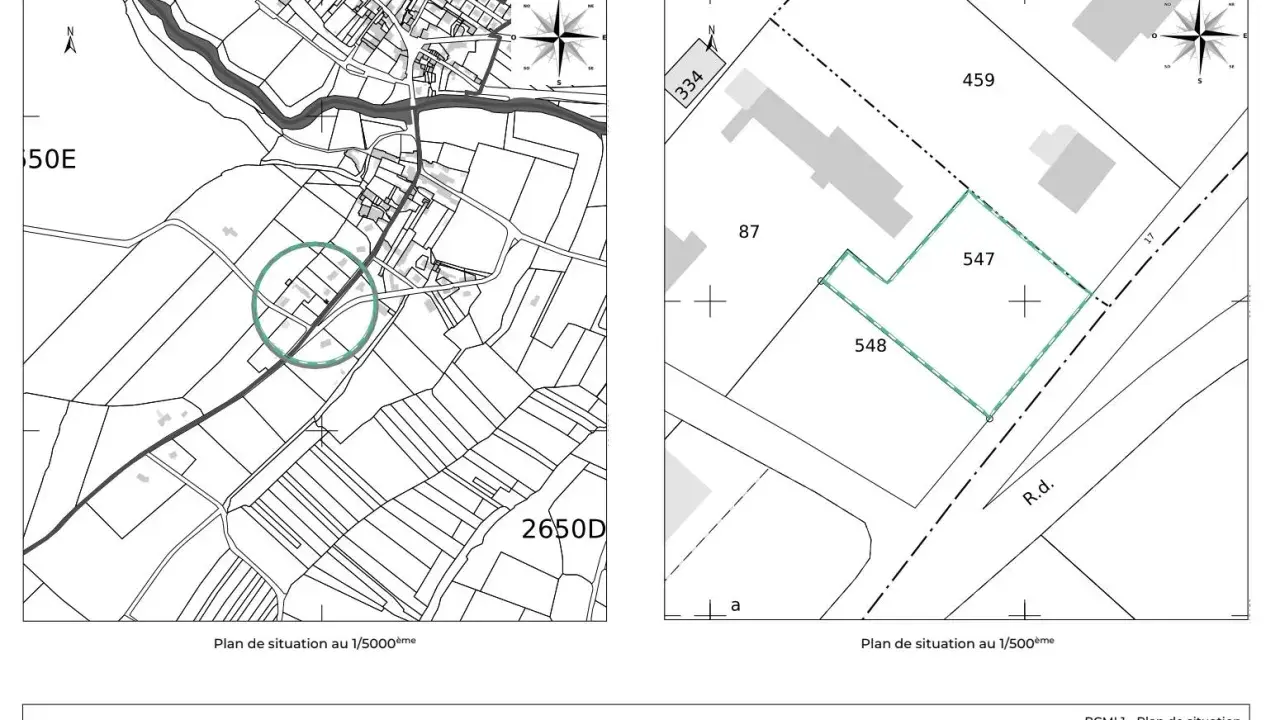

| Plan de situation | Le terrain dans la commune et son environnement immédiat | La localisation exacte, l’accès à la parcelle et la bonne lecture de la zone d’urbanisme |

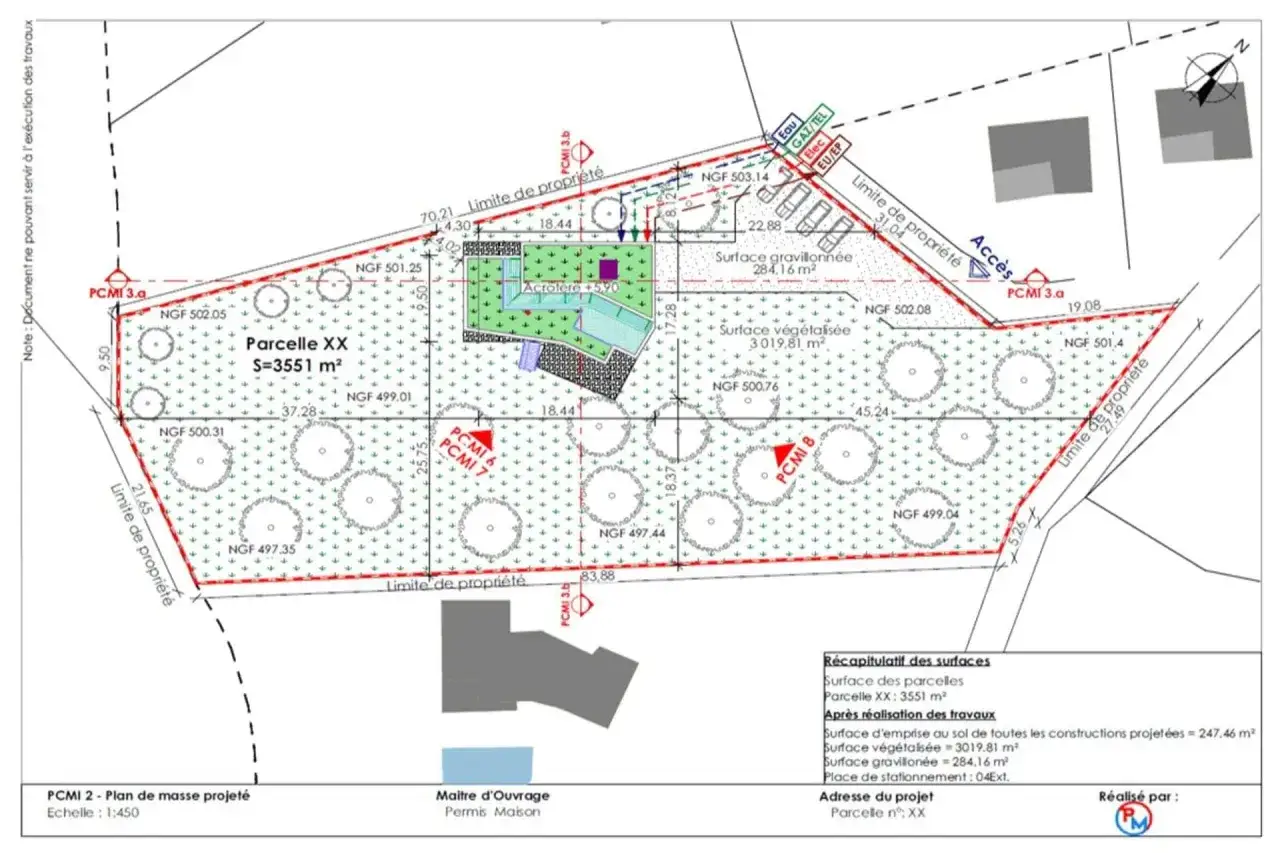

| Plan de masse | L’implantation du projet sur le terrain | Les distances aux limites, les accès, le stationnement, les aménagements extérieurs et la lecture de l’existant et du futur |
| Plan en coupe | Le profil du terrain avant et après travaux | Les niveaux, les déblais ou remblais, la hauteur du bâti et l’impact réel sur la pente |
| Plans des façades et des toitures | L’aspect extérieur du projet | Les ouvertures, les hauteurs, les matériaux, les pentes de toiture et la cohérence esthétique |
| Notice descriptive | Le récit technique et architectural du projet | Les matériaux, les couleurs, les accès, le stationnement, les plantations et la logique d’ensemble |
| Visuels d’insertion | La façon dont le projet s’intègre dans son contexte | La lecture depuis la rue, le voisinage et le paysage, sans embellissement trompeur |
Je préfère toujours un dossier simple et lisible à un rendu trop spectaculaire. Un plan qui explique bien son projet aide l’instruction, rassure la mairie et limite les demandes de correction. Une fois cette base posée, la vraie question devient la méthode de préparation.
Comment je construis un dossier de plans sans oublier l’essentiel
Je commence toujours par le terrain, pas par le dessin. Un bon dossier part d’un relevé juste, d’une lecture sérieuse du PLU et d’un programme clair. Si ces trois éléments sont flous, tout le reste finit par vaciller.
- Je relève le terrain avec précision en notant les limites, les niveaux, les accès, les arbres existants, les constructions déjà présentes et les contraintes visibles sur place.
- Je lis les règles locales avant de dessiner parce que le PLU peut imposer des retraits, des hauteurs maximales, des places de stationnement ou des prescriptions d’aspect extérieur.
- Je fixe le programme sans l’alourdir en définissant la surface utile, le nombre de pièces, les annexes, le garage, le local technique et les besoins futurs du foyer ou du maître d’ouvrage.
- Je fais dialoguer les plans entre eux afin que le plan de masse, la coupe et les façades décrivent exactement le même projet, sans contradiction de cotes ni d’implantation.
- Je relis comme un instructeur en cherchant tout ce qui peut manquer: une distance, une altitude, un accès, une orientation, une légende ou un élément de contexte.
Je vois souvent des projets qui échouent non pas à cause du dessin lui-même, mais à cause d’un détail oublié: un accès mal placé, une pente mal comprise ou une surface annoncée qui ne correspond plus au reste du dossier. Cette méthode évite justement ce genre de glissement.
Une fois le projet stabilisé, il faut le confronter aux règles qui déterminent l’autorisation à demander, car c’est là que les retards commencent le plus souvent.
Ce que la réglementation française change vraiment
En France, la réglementation ne se contente pas de dire “oui” ou “non”. Elle détermine surtout quelle autorisation déposer, quelles pièces joindre, combien de délais prévoir et, dans certains cas, s’il faut obligatoirement passer par un architecte. C’est ce cadre qui transforme un croquis séduisant en dossier recevable.
| Situation | Autorisation la plus fréquente | Point de vigilance | Délai d’instruction courant |
|---|---|---|---|
| Petits travaux ou modification légère | Déclaration préalable | Plans de situation, de masse, de coupe et façades si elles sont modifiées | 1 mois pour un dossier complet |
| Agrandissement modéré | Déclaration préalable ou permis de construire selon la surface et la zone | Le seuil dépend de la localisation du terrain et de la surface créée | 1 mois pour une DP complète, plus long si un PC est requis |
| Construction neuve ou travaux importants | Permis de construire | Dossier plus complet avec notice, façades, coupe, insertion et photos | 2 mois pour une maison individuelle, 3 mois pour les autres projets |
| Projet qui dépasse 150 m² de surface de plancher | Permis de construire avec architecte | Le recours à l’architecte devient obligatoire | Identique, mais avec une conception encadrée |
| Projet porté par une personne morale | Permis de construire avec architecte | Le recours à l’architecte est systématique, hors exceptions agricoles | Identique, avec un dossier généralement plus technique |
Le seuil de surface n’est pas un détail technique. Quand la surface de plancher dépasse 150 m², le recours à l’architecte s’impose. Et pour les personnes morales, ce recours est, en pratique, systématique. J’ajoute aussi un autre point souvent sous-estimé: les travaux de construction, d’extension et de rénovation énergétique doivent intégrer la réglementation environnementale en vigueur, avec l’attestation correspondante quand elle est requise.
Je retiens donc une règle simple: avant de dessiner, je vérifie le régime juridique, parce qu’un bon plan mal orienté juridiquement reste un mauvais plan. La question suivante devient alors celle du budget, qui est souvent plus nuancée qu’on ne l’imagine.
Combien coûte le dossier et quel budget prévoir pour le chantier
Le coût du dossier de plans lui-même varie beaucoup selon le niveau de personnalisation, le nombre d’allers-retours et le recours ou non à un architecte. Dans les projets que je vois le plus souvent, une prestation légère reste accessible, tandis qu’un dossier complet et sur mesure peut vite grimper à quelques milliers d’euros. Ce n’est pas le poste le plus lourd du projet, mais c’est celui qui évite les erreurs les plus coûteuses.
Pour situer l’ordre de grandeur global, je garde en tête qu’en 2026 la construction d’une maison individuelle se situe souvent entre 1 500 et 2 500 € par m² hors terrain. Sur une maison de 120 m², cela représente environ 180 000 à 300 000 €, avant d’ajouter le foncier, les taxes, les raccordements et les éventuels aménagements extérieurs.
Autrement dit, le coût du dossier de plans doit être lu comme un investissement de sécurisation, pas comme une dépense isolée. Si les plans sont bons, ils réduisent les reprises, clarifient les arbitrages et servent ensuite de base au chantier.
Après le budget, je regarde toujours les erreurs récurrentes, parce que ce sont elles qui font perdre du temps sans prévenir.
Les erreurs qui font perdre du temps à la mairie
La plupart des refus ou des demandes de pièces complémentaires ne viennent pas d’un projet “mauvais”. Ils viennent d’un dossier incomplet, contradictoire ou trop approximatif. C’est pour cela que je préfère parler d’erreurs de lecture et de cohérence plutôt que d’erreurs de style.
- Le plan de masse ne correspond pas à la façade ou à la coupe, ce qui crée une incohérence immédiate sur l’implantation réelle.
- Les niveaux du terrain sont absents ou imprécis, alors que la pente change la perception du volume et des hauteurs.
- L’existant n’est pas assez documenté dans une extension ou une rénovation, alors que la mairie doit voir ce qui change exactement.
- Les accès et le stationnement sont sous-estimés, alors que ce point est souvent regardé de près par l’urbanisme.
- Le projet est trop “graphique” et pas assez mesurable, avec des vues séduisantes mais peu utiles pour vérifier les cotes.
- Les matériaux et les couleurs sont annoncés trop vaguement, ce qui rend la notice descriptive peu crédible.
- Le terrain est traité comme s’il était vide de contraintes, alors qu’une servitude, un recul ou une protection patrimoniale peuvent tout changer.
Je relis donc toujours le dossier avec une logique de contrôle croisé: chaque cote doit exister sur au moins deux documents, et chaque choix visible doit être expliqué dans la notice. C’est ce niveau de rigueur qui évite les retours inutiles.
Une fois les pièges classiques écartés, il reste un angle que je ne sépare jamais du reste: la qualité environnementale du projet, parce qu’elle améliore souvent à la fois la performance et l’acceptation.
Ce qui rend le projet plus sobre et plus facile à défendre
Sur un projet contemporain, je cherche toujours à faire simple avant de faire complexe. Une forme compacte, bien orientée et peu découpée coûte généralement moins cher à construire, consomme moins d’énergie et vieillit mieux qu’une architecture fragmentée sans logique climatique.
- Je compacte le volume pour limiter les déperditions thermiques et simplifier la structure.
- J’oriente les pièces de vie de façon intelligente, avec une vraie réflexion sur l’ensoleillement, la lumière naturelle et les apports d’hiver.
- Je limite les grandes baies mal protégées à l’ouest, car elles compliquent le confort d’été.
- Je réduis les mouvements de terrain pour conserver le sol, les arbres utiles et une meilleure gestion des eaux pluviales.
- Je privilégie des matériaux cohérents avec le site, durables, réparables et faciles à maintenir.
- Je pense au détail constructif dès le plan, parce qu’une bonne idée mal détaillée devient vite une mauvaise exécution.
Ce qui marche le mieux, à mon sens, n’est pas le “tout écologique” de façade, mais la justesse d’ensemble: moins de mètre carré inutile, moins de complexité gratuite, plus de bon sens climatique. C’est aussi ce qui donne un dossier plus crédible face à l’instruction.
Il me reste la partie la plus utile au moment décisif, celle que je relis juste avant le dépôt pour éviter un oubli banal qui coûte plusieurs semaines.
Ce que je valide avant de déposer le dossier
Avant tout envoi, je fais une vérification courte mais méthodique. Elle me prend peu de temps et m’évite presque toujours une demande de compléments.
- Les surfaces annoncées sont identiques dans tous les documents.
- Le terrain, les limites et l’implantation sont lisibles sans ambiguïté.
- Les hauteurs, les niveaux et les pentes figurent sur la coupe.
- Les façades montrent bien les ouvertures, les matériaux et les teintes.
- La notice décrit le projet avec le même vocabulaire que les plans.
- Le dossier tient compte des règles locales, de la zone et des éventuelles servitudes.
- Les pièces d’insertion et les photos montrent le projet dans son vrai contexte, pas dans une version idéalisée.
- Si le projet est à la limite des seuils réglementaires, je fais confirmer le choix d’autorisation avant de déposer.
Au fond, un bon dossier ne cherche pas à impressionner. Il cherche à prouver qu’un projet est faisable, lisible et cohérent du terrain jusqu’aux finitions. C’est cette discipline de départ qui donne un chantier plus fluide, un dialogue plus simple avec l’administration et, souvent, un projet plus juste dans le temps.
