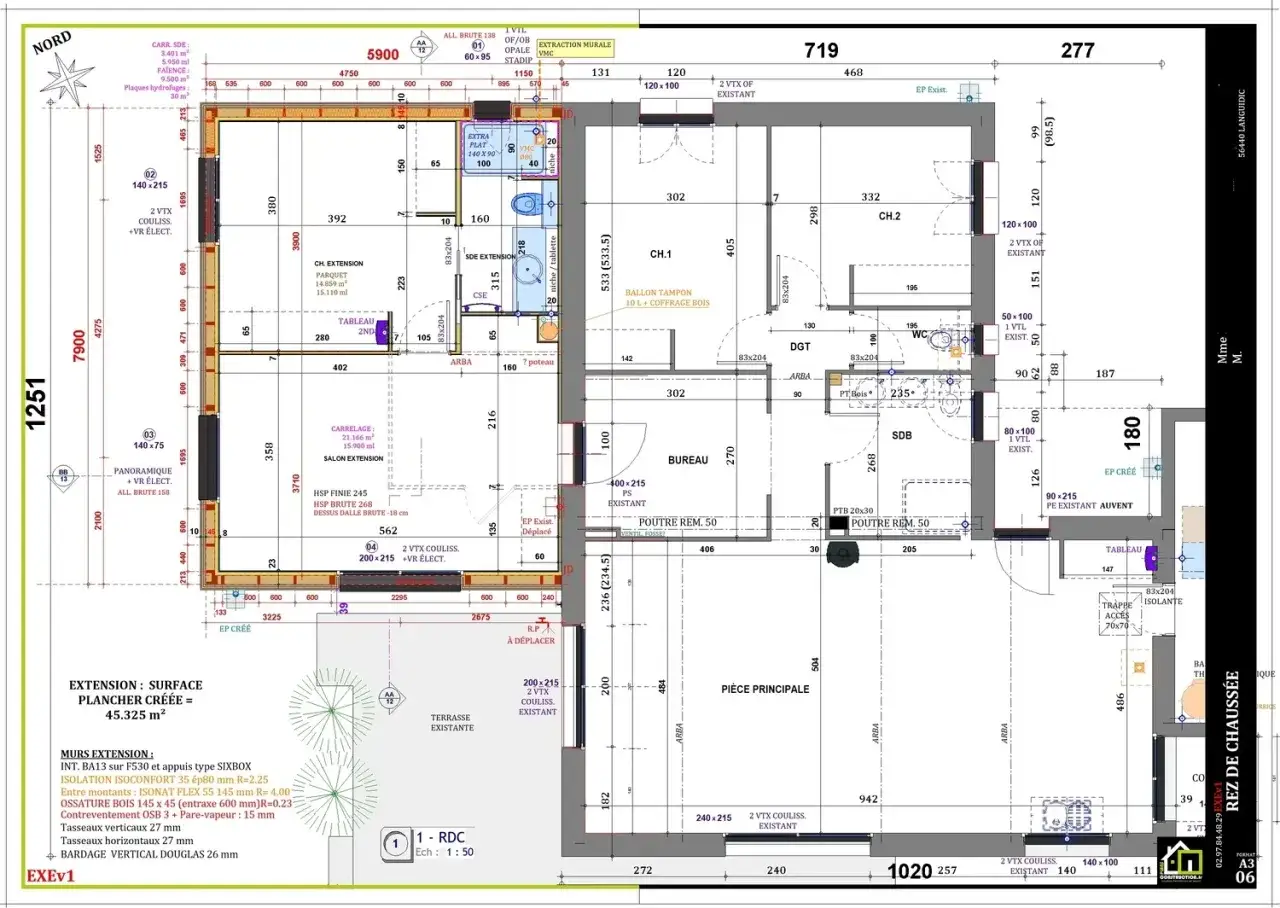

Un projet de construction ne se gagne pas seulement sur le plan : il faut aligner le terrain, les règles d’urbanisme, le budget, les contrats et la performance énergétique avant le premier coup de pelle. C’est précisément ce que je vous propose ici, avec une lecture claire des étapes, des coûts à prévoir et des pièges les plus fréquents en France.
Je vais aller au concret : comment préparer le dossier, quand faire intervenir un architecte, quels ordres de grandeur retenir pour le budget et comment sécuriser le chantier sans alourdir inutilement la démarche. En 2026, ce qui fait la différence, ce n’est pas un discours séduisant, c’est une préparation sérieuse.
À mes yeux, un bon chantier commence bien avant le terrassement. Plus la base est propre, plus la suite devient lisible, et plus les arbitrages techniques sont simples à faire.
Les repères utiles avant de lancer le chantier
- Le terrain et le cadre local conditionnent presque tout, du plan à la faisabilité.
- Un permis de construire est souvent nécessaire pour une construction neuve, avec un dossier complet à soigner dès le départ.
- Au-delà de 150 m² de surface de plancher, le recours à un architecte devient obligatoire pour une maison individuelle.
- Le budget doit intégrer le bâti, les études, les assurances, les taxes et une marge d’imprévu d’au moins 10 %.
- La RE2020 pousse à concevoir un bâtiment plus sobre, plus compact et mieux pensé dès la phase de plans.
- Le contrat choisi change fortement le niveau de risque, surtout sur les délais, la coordination et les malfaçons.
Poser le programme avant de dessiner
Je commence toujours par une règle simple : un bâtiment ne se conçoit pas à partir d’un plan “sympa”, mais à partir d’un usage précis. Qui va vivre ou travailler dans le lieu ? De combien de mètres carrés a-t-on réellement besoin ? Quel niveau d’évolutivité veut-on garder dans cinq ou dix ans ?
Cette phase de cadrage évite les plans trop ambitieux ou trop figés. Un bon programme distingue les besoins incontournables, les envies confort et les options qui peuvent attendre. C’est là que l’on évite les surfaces mal réparties, les circulations inutiles, les pièces trop petites ou les volumes spectaculaires qui coûtent cher à construire et à chauffer.
- Le terrain : orientation, pente, accès, raccordements, voisinage, servitudes et risques locaux.
- Les règles d’urbanisme : PLU, secteur protégé, contraintes de hauteur, d’emprise et d’aspect.
- Le niveau de performance : isolation, ventilation, confort d’été, consommation future.
- Le mode de vie : télétravail, famille évolutive, mobilité réduite, besoins de stockage.
Quand ce socle est clair, le reste avance plus vite et avec moins de retours en arrière. C’est ce qui permet ensuite de passer à la mécanique concrète du dossier sans perdre du temps sur de mauvais hypothèses.

Les étapes qui structurent un dossier solide
Une construction bien menée suit rarement une improvisation linéaire. Je préfère penser en séquence, parce que chaque étape verrouille la suivante et limite les mauvaises surprises.
- Vérifier la faisabilité du terrain : certificat d’urbanisme, règles locales, servitudes, accès, réseaux et contraintes environnementales.
- Faire réaliser les études utiles : en particulier l’étude de sol, très importante sur les terrains sensibles aux mouvements d’argile.
- Dessiner l’avant-projet : volumes, orientation, surfaces, niveau de performance et logique constructive.
- Choisir le bon cadre de réalisation : constructeur, maître d’œuvre, entreprises séparées ou formule plus intégrée.
- Monter le dossier d’autorisation : permis de construire ou, dans les cas plus légers, déclaration préalable.
- Préparer le chantier : planning, assurances, pièces contractuelles, conditions de paiement et réception future.
- Lancer les travaux avec un suivi réel : réunions de chantier, visas techniques, arbitrages rapides et traces écrites.
Sur le plan administratif, je conseille de ne jamais sous-estimer les délais. Pour une maison individuelle, l’instruction d’un permis prend souvent 2 mois à partir du dossier complet, et l’autorisation reste valable 3 ans, avec deux prolongations possibles d’un an si les conditions sont remplies.
Autre point que je trouve décisif : au-delà de 150 m² de surface de plancher, l’architecte n’est plus un luxe mais une obligation dans la maison individuelle. Même en dessous de ce seuil, son regard peut faire gagner en cohérence ce que l’on perd rarement en ajoutant un simple plan de plus.
Une fois le cadre verrouillé, on peut parler budget sans se raconter d’histoires. C’est souvent là que la réalité rattrape les idées trop rapides.
Budget, délais et marge de sécurité
En matière de construction neuve, je recommande de raisonner en ordres de grandeur plutôt qu’en promesses trop précises. Le coût final dépend de la région, du terrain, de la forme du bâtiment, des choix techniques et du niveau de finition.
| Poste | Ordre de grandeur | Ce que je surveille |
|---|---|---|
| Construction standard hors terrain | 1 500 à 2 500 €/m² | La complexité du plan, la qualité de l’enveloppe et le niveau de finition. |
| Projet plus ambitieux ou plus technique | 2 800 à 3 500 €/m² | Les volumes complexes, les matériaux premium et la coordination accrue. |
| Études et relevés | 800 à 2 500 € | Le sol, les contraintes du site et la fiabilité des fondations. |
| Honoraires de conception et de suivi | 8 à 12 % du montant des travaux | Le niveau d’accompagnement, la mission confiée et le nombre d’échanges nécessaires. |
| Imprévus et ajustements | Au moins 10 % du budget travaux | Les écarts de marché, les choix tardifs et les adaptations de chantier. |
Je vois trop souvent des budgets construits sans distinguer le terrain du bâti. Or le foncier peut bouleverser toute l’équation, surtout dans les zones tendues ou avec des contraintes fortes de viabilisation. Si vous additionnez le terrain, les études, la construction, les taxes, les assurances et les finitions, la facture réelle devient beaucoup plus lisible.
Le délai doit être lu avec la même prudence. Entre la conception, l’obtention de l’autorisation, la préparation du chantier et l’exécution, un calendrier réaliste dépasse vite le simple “temps des travaux”. Les projets simples vont plus vite, mais les délais s’allongent dès qu’un terrain pose une contrainte technique ou qu’un dossier administratif demande des compléments.
La vraie marge de sécurité n’est pas un luxe. C’est ce qui évite qu’un changement de matériau, une adaptation du sol ou une hausse ponctuelle des prix ne casse tout l’équilibre financier.
Le contrat change le niveau de risque
Le choix du cadre contractuel compte autant que le dessin. Un même bâtiment peut être parfaitement viable sur le papier et devenir pénible à piloter si la formule de réalisation ne correspond pas au niveau d’implication du maître d’ouvrage.
| Formule | Ce qu’elle apporte | Point de vigilance |
|---|---|---|
| CCMI | Prix et délais mieux encadrés, cadre rassurant pour une maison individuelle. | Moins de souplesse si vous aimez arbitrer beaucoup en cours de route. |
| Maîtrise d’œuvre | Bonne personnalisation, coordination technique plus fine, choix des entreprises plus ouverts. | Nécessite un suivi plus rigoureux du dossier et des échanges plus constants. |
| Contrat d’entreprise | Confort intéressant si vous voulez garder la main sur les lots et les décisions. | La fragmentation augmente le risque de retard, de doublons ou de zones grises contractuelles. |
| VEFA | Simplicité de pilotage pour un achat sur plan. | Moins de contrôle sur la conception et peu adaptée aux projets très personnalisés. |
Quelle que soit la formule retenue, je vérifie trois choses sans négocier : l’assurance dommages-ouvrage avant l’ouverture du chantier, la garantie décennale des intervenants et la garantie de livraison quand elle s’applique. Ces protections ne rendent pas un chantier parfait, mais elles évitent qu’un incident technique se transforme en crise financière.
Je conseille aussi de relire les clauses de paiement et de réception avec calme. Un planning flou, des acomptes mal calés ou des options mal décrites créent souvent plus de tensions qu’un vrai problème technique. Et une fois que le contrat est signé, c’est la qualité de la conception qui prend le relais.
Construire sobrement sans sacrifier le confort
Un bâtiment réussi n’est pas celui qui accumule les gadgets techniques. C’est celui qui limite les besoins à la source et qui transforme cette sobriété en confort durable. En France, la RE2020 pousse justement à penser la construction neuve comme un tout : énergie, carbone, confort d’été et logique constructive.
Je privilégie quatre leviers très concrets :
- La compacité : moins de décrochements signifie moins de pertes et moins de surcoûts de mise en œuvre.
- L’orientation : ouvrir utilement au sud, protéger les façades les plus exposées au soleil d’été et travailler l’ombrage.
- L’enveloppe : isoler correctement, soigner l’étanchéité à l’air et traiter les ponts thermiques.
- Les matériaux : choisir des solutions adaptées au site, au budget et à l’empreinte carbone recherchée.
Un pont thermique est une zone où la chaleur s’échappe plus vite qu’ailleurs, souvent à la jonction entre deux éléments de structure. Sur un chantier neuf, ce détail n’en est pas un : il influence le confort, la facture énergétique et parfois les pathologies futures.
Je reste prudent sur une idée trop répandue : “plus de technique” ne veut pas dire “meilleur projet”. Une bonne ventilation, un dessin compact et des matériaux cohérents font souvent plus pour la qualité d’usage qu’un empilement d’équipements mal calibrés.
Le durable commence donc dès le plan, pas à la livraison. C’est aussi pour cela que les erreurs de départ coûtent si cher à corriger ensuite.
Les erreurs qui font déraper un chantier
Dans la pratique, les dérapages viennent rarement d’un seul gros incident. Ils se fabriquent par accumulation de petites négligences, souvent dès la phase de conception.
- Sous-estimer le terrain : un sol difficile ou une parcelle mal orientée peut bouleverser le budget.
- Choisir un plan trop complexe : plus le volume est découpé, plus la construction coûte cher et perd en efficacité.
- Comparer les devis sans les uniformiser : des prestations différentes ne se comparent pas proprement.
- Changer d’avis trop tard : chaque modification après validation du dossier finit par coûter du temps et de l’argent.
- Oublier les frais annexes : taxes, raccordements, assurances, études et aménagements extérieurs ne sont pas secondaires.
- Ne pas penser à l’exploitation : un bâtiment agréable à construire peut être coûteux à vivre si l’entretien a été négligé.
Le point qui me semble le plus sous-estimé reste la cohérence entre le plan et le budget. Un dessin très ambitieux, mais financé au plus juste, finit souvent raboté partout, et c’est là que la qualité se dégrade. Mieux vaut une conception simple, assumée et bien exécutée qu’un projet trop tendu qui s’épuise en arbitrages.
Quand je relis les dossiers fragiles, je retrouve presque toujours la même faille : on a voulu aller trop vite avant d’avoir verrouillé les données de base. La bonne nouvelle, c’est que cette erreur se corrige très tôt, à condition de ne pas la masquer.
Les vérifications que je ne laisserais jamais de côté avant de signer
Avant de valider un dossier, je fais une lecture froide, sans me laisser convaincre par une belle perspective ou un discours trop rassurant. C’est le moment de vérifier ce qui protège réellement le projet.
- Le terrain est compatible avec le programme et les règles locales.
- Le plan tient compte des contraintes d’implantation, de hauteur et de surface.
- L’étude de sol est faite ou planifiée si le site le justifie.
- Le budget inclut les études, les taxes, les assurances et une réserve d’imprévu.
- Le contrat précise les matériaux, les délais, les pénalités et les conditions de réception.
- Les assurances et garanties sont bien actives avant le début du chantier.
- La logique énergétique du bâtiment est cohérente avec le climat et l’usage prévu.
Je préfère toujours un dossier légèrement plus sobre mais parfaitement verrouillé qu’un projet spectaculaire qui repose sur des hypothèses floues. Quand ces vérifications sont faites sérieusement, la construction cesse d’être une suite d’incertitudes et devient un processus beaucoup plus maîtrisable.
