Les points à verrouiller avant d’ouvrir le chantier
- Commencer par un diagnostic sérieux évite de refaire deux fois les mêmes postes et de sous-dimensionner les travaux.
- Le bon séquencement reste simple dans l’idée: structure, enveloppe, réseaux, ventilation, chauffage, finitions.
- En France, une déclaration préalable ou un permis de construire peut être nécessaire si l’aspect, la surface ou la destination changent.
- Les diagnostics les plus fréquents dépendent de l’âge du bien: DPE, audit énergétique, amiante, plomb, électricité, gaz.
- Pour le budget, je raisonne en paliers: rafraîchissement, rénovation intermédiaire, rénovation lourde, puis je garde une marge pour les surprises.
- Les aides utiles existent, mais elles se préparent avant le lancement des travaux, pas après.
Comprendre ce que couvre vraiment une rénovation
Avant de dessiner un plan, je commence par qualifier le niveau d’intervention. Un simple rafraîchissement ne demande pas la même logique qu’une remise à niveau complète d’un immeuble ancien, et encore moins qu’une opération qui touche la structure ou le changement d’usage. Dans les faits, c’est cette première lecture qui évite les devis hors-sol et les attentes irréalistes.
| Type d’intervention | Ce que cela couvre | Quand je l’envisage | Point de vigilance |
|---|---|---|---|
| Rafraîchissement | Peintures, sols, reprises de finition, cuisine ou salle de bain sans reprise lourde | Quand la structure et les réseaux sont globalement sains | Ne corrige ni l’humidité ni les défauts cachés |
| Réhabilitation ciblée | Isolation partielle, mise à niveau des réseaux, redistribution légère | Quand le confort ou la sécurité ne sont plus au niveau attendu | Le chantier doit être pensé comme un ensemble, pas poste par poste |
| Rénovation lourde | Enveloppe, ventilation, chauffage, électricité, parfois structure | Quand le bâtiment est ancien, énergivore ou très dégradé | Les aléas techniques et le calendrier prennent vite de l’ampleur |
| Changement de destination | Transformation d’un local en un autre usage | Quand le projet modifie la vocation du bien | Le volet urbanisme devient central |
Cette grille m’aide à ne pas traiter un projet patrimonial comme un chantier décoratif. Une fois le bon niveau de départ identifié, je peux passer au diagnostic, parce que c’est lui qui révèle ce qu’il faut vraiment reprendre. La suite logique, c’est donc l’état réel du bâtiment et non le seul rendu souhaité.
Faire le diagnostic avant de dessiner le chantier
Je ne lance jamais un projet sérieux sans lecture préalable du bâti. Cela veut dire regarder la structure, les fissures, les traces d’humidité, l’état des planchers, la ventilation, les réseaux, mais aussi ce que le bâtiment cache derrière ses finitions. Sur un bien ancien, cette phase vaut de l’or: elle évite de découvrir l’amiante, le plomb ou des réseaux obsolètes une fois les cloisons ouvertes.
Pour la partie énergétique, je commence aussi par un échange avec France Rénov' quand le projet devient conséquent. L’idée n’est pas de remplir des cases, mais d’identifier les travaux les plus utiles et ceux qui sont seulement visibles. Le DPE donne une photographie, tandis que l’audit énergétique va plus loin en proposant plusieurs scénarios de travaux; c’est souvent ce document qui aide à arbitrer entre confort, coût et ambition.
Les documents que je rassemble en premier
- Plans existants et relevés de surfaces, même imparfaits.
- Photos des désordres, surtout humidité, fissures et reprises anciennes.
- Factures et notices des travaux déjà réalisés.
- Diagnostics disponibles, même s’ils doivent être actualisés.
- Contraintes connues de copropriété, d’urbanisme ou de secteur protégé.
Cette étape paraît lente, mais elle fait gagner du temps ensuite, parce qu’un bon diagnostic clarifie immédiatement ce qu’il faut garder, corriger ou déposer. À partir de là, on peut ordonner les travaux sans refaire deux fois le même poste. C’est ce séquencement qui change la qualité finale du chantier.

Construire le bon ordre des travaux
Le plus grand piège d’une rénovation mal pensée, c’est de faire les choses dans le mauvais ordre. J’ai souvent vu des projets où l’on changeait le chauffage avant d’avoir traité les pertes thermiques, ou où l’on posait des finitions alors que les réseaux n’étaient pas encore stabilisés. Le résultat est simple: on paie deux fois, et on abîme la cohérence du bâtiment.
Commencer par ce qui peut bloquer le projet
Si la structure est fragilisée, si le toit fuit ou si les planchers bougent, tout le reste passe après. Il faut d’abord sécuriser le gros œuvre, les infiltrations et les défauts majeurs, parce qu’une jolie finition ne compensera jamais un support instable. Dans un bâtiment ancien, je considère cette étape comme non négociable.
Traiter l’enveloppe avant de recalibrer les équipements
Isolation, ponts thermiques, menuiseries et ventilation doivent être pensés ensemble. Un logement mieux isolé sans ventilation correcte peut accumuler de l’humidité; à l’inverse, un chauffage neuf sur une enveloppe médiocre devient vite surdimensionné. C’est pour cela qu’on gagne souvent à isoler et ventiler avant de changer complètement le système de chauffage.
Revoir les réseaux avant les finitions
Électricité, plomberie, évacuations, chauffage et parfois gaz doivent être stabilisés avant les revêtements définitifs. Si je dois arbitrer, je préfère retarder une peinture que masquer un réseau mal conçu. Les finitions sont la dernière couche, pas l’étape qui cache les faiblesses.
Lire aussi : Autoconstruction maison - Évitez les erreurs coûteuses !
Terminer par les usages et les détails
Une fois les postes lourds sécurisés, je reviens sur la distribution intérieure, l’acoustique, les rangements, les circulations et l’éclairage. C’est seulement à ce moment que le projet commence à prendre sa forme habitable ou exploitable. Le chantier devient alors plus lisible, ce qui compte aussi pour la partie administrative.
Quand le chantier est séquencé correctement, la question suivante devient juridique et réglementaire. C’est là que beaucoup de projets perdent du temps, faute d’avoir vérifié ce que la mairie exige et ce que l’âge du bâtiment impose. Mieux vaut le faire avant de commander les matériaux.
Prévoir les autorisations et diagnostics obligatoires

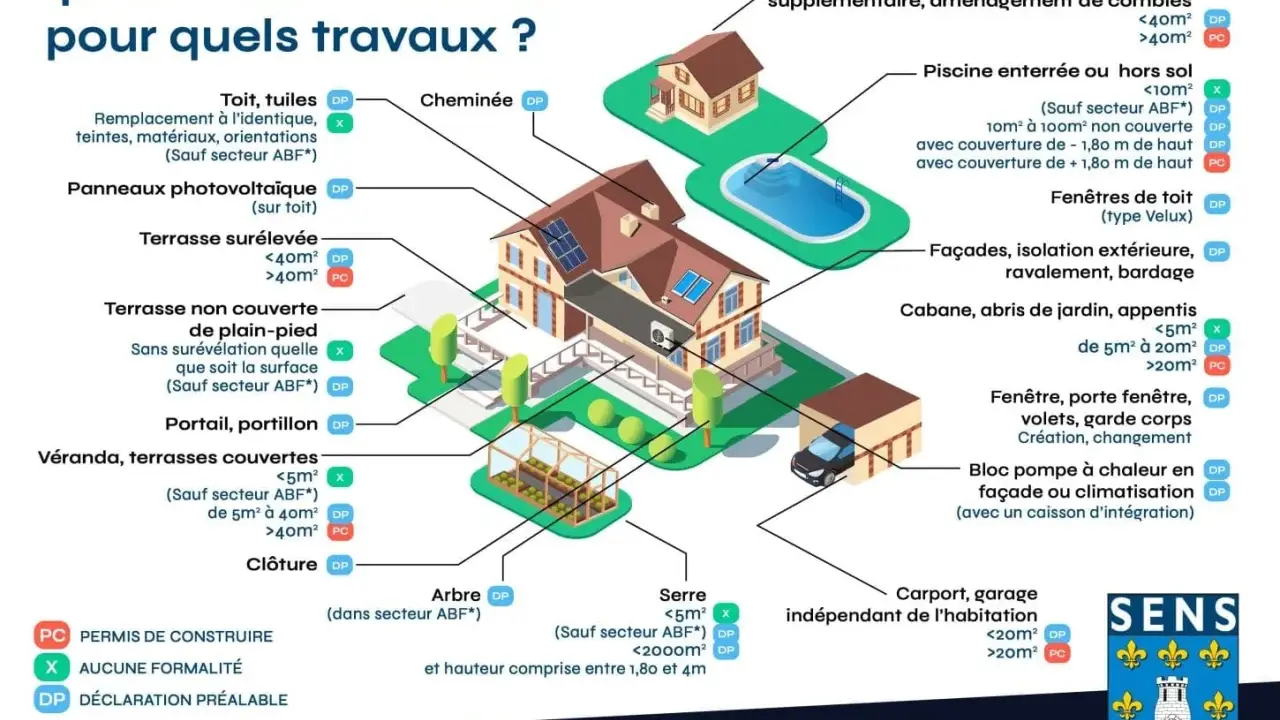

Service Public rappelle qu’une déclaration préalable peut être requise dès que les travaux créent de la surface, modifient l’aspect extérieur ou changent la destination d’un bien, tandis que le permis de construire prend le relais pour les opérations plus lourdes. En pratique, je me méfie de toute intervention qui touche la façade, la toiture, les ouvertures ou une redistribution importante des volumes: ce sont souvent les cas où l’autorisation devient indispensable.Dans un secteur protégé ou à proximité d’un patrimoine sensible, les pièces à fournir peuvent se complexifier. Je conseille donc de vérifier très tôt la position de la mairie, surtout si le projet mélange rénovation, extension et transformation fonctionnelle. Le bon réflexe est simple: ne jamais commencer les travaux avant l’accord adapté.
| Document ou autorisation | Quand il devient pertinent | Ce qu’il sécurise |
|---|---|---|
| DPE | Vente, location et certains ensembles de copropriété | La lecture globale de la performance énergétique |
| Audit énergétique | Vente d’un logement classé E, F ou G | Des scénarios de travaux et un ordre plus rationnel |
| Plomb | Bien construit avant le 1er janvier 1949 | Le repérage des risques liés aux revêtements anciens |
| Amiante | Permis de construire délivré avant le 1er juillet 1997 | La dépose ou le traitement prudent des matériaux concernés |
| Électricité | Installation de plus de 15 ans | Les défauts de sécurité et de conformité |
| Gaz | Installation de plus de 15 ans | Les risques sur les appareils et les conduites |
Pour un bâtiment ancien, cette liste n’est pas décorative: elle conditionne le calendrier, les postes à ouvrir et parfois même la méthode de dépose. Une fois ces règles posées, le budget se lit beaucoup mieux, parce que les grands postes et les risques invisibles sont enfin connus. C’est à ce moment-là que l’on peut raisonner en chiffres sans se raconter d’histoire.
Construire un budget réaliste et activer les aides
Je préfère toujours partir d’un budget par paliers plutôt que d’un prix global sorti trop tôt. À titre indicatif, un rafraîchissement reste souvent dans une fourchette basse, une rénovation intermédiaire monte vite dès qu’on touche aux réseaux, et une rénovation lourde grimpe fortement dès qu’il y a structure, amiante, accessibilité difficile ou copropriété. La vraie différence ne vient pas seulement de la surface, mais du nombre de corps d’état à coordonner.
| Niveau de projet | Ordre de grandeur fréquent | Ce que cela recouvre | Ce qui fait varier la note |
|---|---|---|---|
| Rafraîchissement | Environ 150 à 600 €/m² | Peintures, sols, petits ajustements intérieurs | Qualité des finitions et état initial |
| Rénovation intermédiaire | Environ 600 à 1 200 €/m² | Réseaux, isolation partielle, redistribution légère | Complexité technique et accès au chantier |
| Rénovation lourde | Environ 1 200 à 2 500+ €/m² | Enveloppe, ventilation, chauffage, électricité, reprises structurelles | Déposes, pathologies cachées et contraintes réglementaires |
Dans les faits, j’ajoute presque toujours une marge pour les surprises, parce qu’un vieux bâtiment réserve rarement une exécution linéaire du premier au dernier jour. Les devis qui me rassurent le plus sont ceux qui détaillent clairement les lots, les quantités, les exclusions et les hypothèses techniques. Un prix trop compact cache souvent des oublis.
Côté aides, plusieurs leviers existent: MaPrimeRénov', les aides de l’Anah, les certificats d’économies d’énergie, l’éco-PTZ et la TVA réduite à 5,5 % pour les travaux éligibles. L’éco-PTZ peut aller jusqu’à 7 000 € pour une action sur les parois vitrées, 15 000 € pour une autre action, 25 000 € pour deux travaux et 30 000 € pour trois travaux ou plus. Il peut aussi être cumulé avec MaPrimeRénov' pour financer le reste à charge.
Je fais aussi attention au timing: pour les aides de l’Anah, les travaux ne doivent en principe commencer qu’après la décision d’attribution, sinon le dossier peut être refusé. Ce point semble administratif, mais il a un impact direct sur la trésorerie. Une fois ce volet sécurisé, le choix des matériaux devient plus simple, parce qu’il s’aligne enfin sur l’objectif réel du projet.
Choisir des solutions plus durables sans alourdir le chantier
Si la rénovation doit rester cohérente avec une logique architecturale et durable, je regarde d’abord ce que l’on peut conserver. Réemployer une porte, garder une structure saine, restaurer un plancher ou réutiliser des éléments déposés évite du gaspillage et limite le carbone incorporé. La meilleure solution écologique n’est pas toujours le matériau le plus récent, mais souvent celui qui permet de faire moins de démolition.
Pour les isolants et les parois, les matériaux biosourcés comme le bois, la fibre de bois, la ouate de cellulose ou le chanvre ont leur place, surtout quand on cherche à combiner confort d’été, sobriété et faible impact environnemental. Mais je ne les choisis jamais par réflexe: leur pertinence dépend de l’humidité du mur, de la ventilation, des contraintes acoustiques et du comportement au feu. Un matériau durable mal posé reste un mauvais choix.
- Hygrométrie si les murs sont anciens ou sujets aux remontées capillaires.
- Acoustique si le bâtiment accueille plusieurs logements ou des usages mixtes.
- Feu et sécurité si la destination change ou si les circulations sont sensibles.
- Épaisseur disponible si l’on travaille dans un volume contraint.
- Fin de vie si l’objectif est de démonter, trier ou réemployer plus tard.
Je vois la rénovation durable comme un arbitrage précis, pas comme une collection de bonnes intentions. Réduire les déchets, choisir des produits compatibles avec le support existant et limiter les reprises inutiles font souvent plus pour la qualité finale qu’une surenchère de matériaux prétendument verts. C’est aussi ce regard qui aide à éviter les erreurs les plus coûteuses.
Les erreurs qui font déraper un projet
Les dérives les plus fréquentes ne viennent pas d’un détail technique isolé, mais d’une mauvaise logique générale. J’en vois toujours revenir quelques-unes: commencer par les finitions, oublier la ventilation, sous-estimer les réseaux, négliger l’humidité, ou signer un devis sans comparer le contenu réel des prestations. Le chantier semble avancer, mais il avance dans la mauvaise direction.
- Je ne change pas le chauffage avant d’avoir corrigé les pertes thermiques du bâtiment.
- Je ne ferme pas un mur humide sans avoir compris l’origine du désordre.
- Je ne compte pas sur un seul devis pour juger le vrai niveau de marché.
- Je ne démarre pas avant les autorisations nécessaires, même si le chantier paraît modeste.
- Je me méfie du démarchage téléphonique dans la rénovation énergétique, car il crée souvent de mauvaises décisions.
- Je ne traite pas les aides comme une récompense après coup: elles se préparent en amont.
Le vrai risque, au fond, c’est de confondre vitesse et maîtrise. Un projet bien préparé paraît parfois plus lent au début, mais il finit presque toujours plus proprement, avec moins d’avenants et moins de reprises. Reste alors un dernier point, souvent négligé, qui vaut pourtant beaucoup au moment de l’exploitation ou de la revente.
Le dossier qui protège la valeur du bâtiment dans la durée
À la fin d’un chantier, je constitue toujours un dossier simple mais complet: plans mis à jour, photos avant et après, factures, notices techniques, références des matériaux, garanties, attestations de mise en service et dates d’entretien. Ce n’est pas du formalisme. C’est ce qui permet de comprendre ce qui a été fait, de suivre les équipements et d’éviter qu’un futur occupant ou gestionnaire reparte de zéro.
Pour un bien ancien ou fortement transformé, ce dossier devient presque aussi important que certains travaux eux-mêmes. Il facilite les diagnostics futurs, rassure lors d’une vente et aide à maintenir la cohérence technique du bâtiment dans le temps. C’est souvent là que se joue la différence entre un chantier simplement terminé et une rénovation vraiment utile, durable et lisible.
