Rénover une maison, ce n’est pas seulement moderniser des pièces. Il faut surtout sécuriser le bâti, organiser la séquence des travaux et vérifier ce qui relève de l’urbanisme ou des aides disponibles. Quand je pilote ce type de projet, je cherche d’abord à éviter une erreur classique mais coûteuse : faire les finitions avant d’avoir réglé l’enveloppe, les réseaux et la ventilation.
Les points clés à garder en tête avant de lancer les travaux
- Définissez si votre projet relève d’un rafraîchissement, d’une rénovation partielle ou d’une rénovation lourde.
- Commencez par diagnostiquer la structure, l’humidité, l’électricité, la plomberie et la performance énergétique.
- Gardez une marge d’imprévus de 10 à 15 %, et plutôt 20 % dans une maison ancienne.
- Pour une rénovation énergétique cohérente, l’ordre le plus solide reste souvent isolation, ventilation, chauffage.
- Vérifiez la mairie avant de toucher à la façade, à la toiture, aux combles ou à une extension.
Définir le bon périmètre de rénovation dès le départ
La première décision n’est pas esthétique, elle est stratégique. Avant de parler cuisine, parquet ou couleur des murs, je classe toujours le projet dans la bonne catégorie, parce qu’un chantier mal cadré au départ finit presque toujours par déraper au milieu.
| Type de projet | Ce que cela couvre | Quand c’est pertinent | Ordre de grandeur des délais |
|---|---|---|---|
| Rafraîchissement | Peinture, sols, cuisine, salle de bains légère, petites reprises | Maison saine, réseaux corrects, pas de vice caché majeur | Quelques semaines à 2 mois |
| Rénovation technique | Électricité, plomberie, isolation partielle, menuiseries, chauffage | Logement habitable mais déjà vieillissant ou énergivore | 1 à 4 mois |
| Rénovation lourde | Reprise structurelle, redistribution, enveloppe, ventilation, équipements | Maison ancienne, pathologies visibles, vraie remise à niveau globale | 4 à 12 mois, parfois plus |
Ce tableau sert à une chose très simple : éviter de sous-estimer l’ampleur réelle du chantier. Une maison de caractère peut sembler « juste un peu datée », puis révéler une toiture fatiguée, des réseaux obsolètes et une humidité diffuse. Dans ce cas, la bonne approche n’est pas d’empiler des petits travaux, mais de penser cohérence technique dès le départ. Une fois le périmètre fixé, le diagnostic devient beaucoup plus lisible.
Diagnostiquer la maison avant de signer le premier devis
Je ne commence jamais par les finitions. Je commence par lire la maison comme un système : ce qui protège, ce qui porte, ce qui chauffe, ce qui ventile et ce qui peut casser en chaîne si on touche au mauvais endroit.
Concrètement, je vérifie en priorité :
- La toiture, les combles et les traces d’infiltration.
- Les murs, les planchers et les éventuelles fissures ou déformations.
- L’électricité, la plomberie et l’état des évacuations.
- L’humidité, les remontées capillaires et les défauts de ventilation.
- Les ouvertures, l’isolation existante et les ponts thermiques visibles.
- Les contraintes anciennes du bâti, notamment si la maison est très datée.
Sur une maison ancienne, je conseille aussi de ne pas négliger les points réglementaires liés à certains matériaux ou installations. Cela évite de découvrir trop tard qu’un mur, un plafond ou un revêtement impose des précautions de chantier particulières. Le but n’est pas de dramatiser, mais de savoir où l’on met les mains avant de faire sauter les cloisons.
À ce stade, je fais souvent intervenir un audit ou, au minimum, un regard technique sérieux avant les devis définitifs. C’est le meilleur moyen d’éviter les « surprises » qui ne sont pas vraiment des surprises, mais juste des défauts qu’on a préféré ne pas voir. Le diagnostic posé, la vraie question devient alors celle du budget.
Construire un budget qui tient quand la maison révèle ses défauts
Dans une rénovation, le budget ne doit pas seulement couvrir les travaux visibles. Il doit absorber les imprévus, les reprises, les protections de chantier, les mises aux normes et parfois les petites adaptations qu’aucun devis initial n’avait anticipées.
| Poste budgétaire | Part indicative | Ce que j’y mets | Point de vigilance |
|---|---|---|---|
| Études et diagnostics | 3 à 8 % | Audit, relevés, plans, consultation technique | À ne pas sacrifier pour « économiser » trop tôt |
| Gros œuvre et enveloppe | 35 à 45 % | Toiture, murs, isolation, menuiseries, reprises structurelles | Souvent le poste le plus sous-estimé |
| Réseaux et équipements | 25 à 35 % | Électricité, plomberie, chauffage, ventilation, eau chaude | Les économies trop agressives se paient ensuite |
| Finitions | 15 à 25 % | Sols, peinture, cuisine, salle de bains, habillages | À dimensionner seulement après les postes lourds |
| Imprévus | 10 à 15 % | Découvertes de chantier, ajustements, reprises | Dans une maison ancienne, je monte parfois à 20 % |
Je compare aussi les devis avec une discipline stricte. Même périmètre, mêmes matériaux, mêmes épaisseurs d’isolant, même niveau de finition, même traitement des déchets, même délai. Sinon, on ne compare pas des prix, on compare des mondes différents. C’est souvent là que les mauvaises surprises se cachent.
Quand le budget est tenu, on peut enfin s’intéresser au bon ordre de chantier, et c’est là que beaucoup de projets gagnent ou perdent des milliers d’euros.
Respecter le bon ordre d’exécution du chantier
Pour une rénovation réussie, je raisonne toujours du plus structurel vers le plus visible. C’est ce qui évite de refaire un mur peint parce qu’une fuite a été découverte après coup, ou de poser un sol neuf avant de traiter un problème d’humidité.
- Sécuriser la structure, la toiture et tout ce qui menace l’intégrité du bâti.
- Traiter l’humidité, les infiltrations et les défauts d’étanchéité.
- Reprendre l’enveloppe thermique : isolation, menuiseries, ponts thermiques.

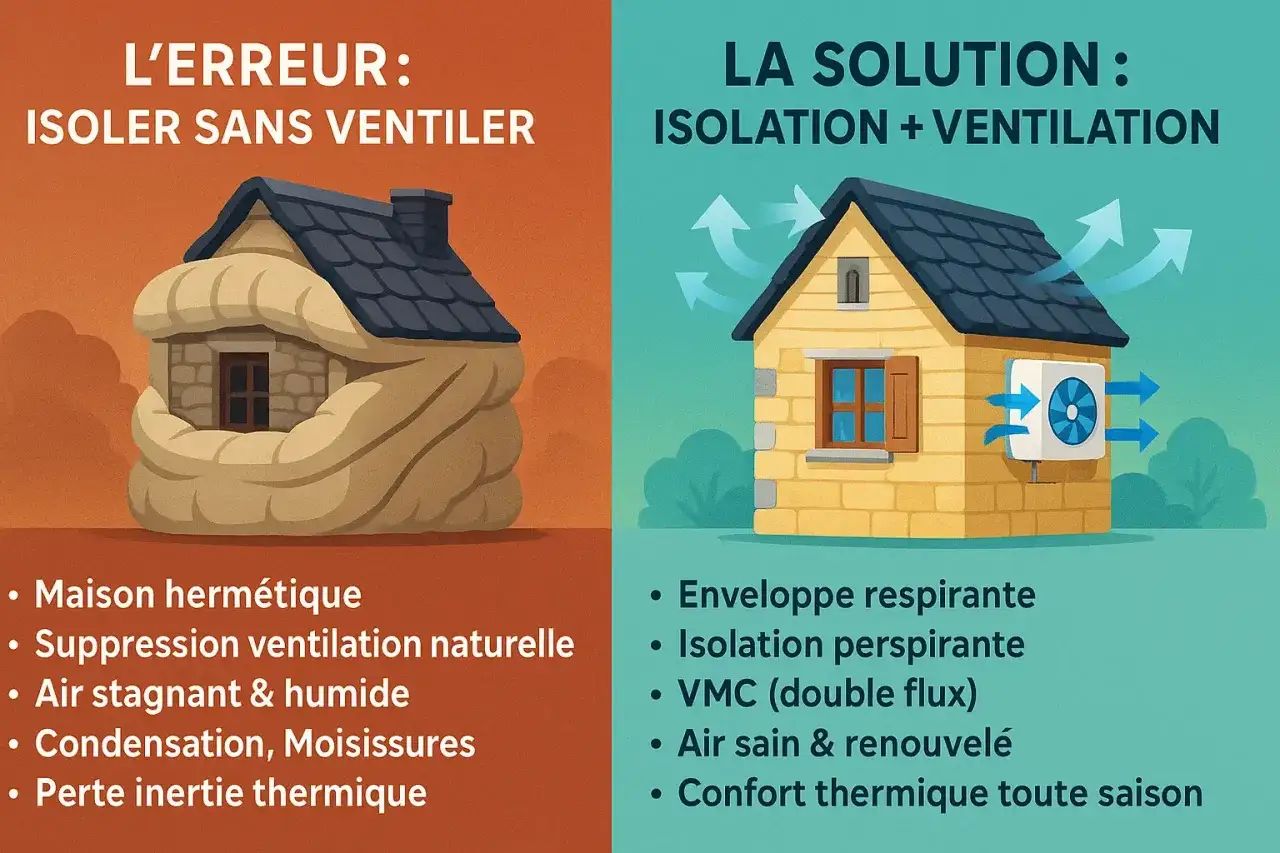

- Revoir la ventilation, car isoler sans ventiler crée des problèmes à moyen terme.
- Installer ou remplacer le chauffage et la production d’eau chaude.
- Faire les cloisons, les doublages, les sols et les finitions.
- Procéder à la réception des travaux avec un contrôle réel, pas symbolique.
L’ADEME recommande de partir de l’isolation, puis de revoir la ventilation, avant d’investir dans le chauffage. C’est logique : une maison qui perd sa chaleur par le toit ou les murs ne devient pas performante parce qu’on a remplacé la chaudière. J’ajoute presque toujours la même règle pratique : on ne ferme pas définitivement un intérieur avant d’avoir vérifié que l’enveloppe est saine.
Dans un chantier bien mené, cette séquence change tout. Elle réduit les reprises, protège les matériaux finis et permet souvent de mieux arbitrer les choix techniques. Une rénovation cohérente commence rarement par ce qui se voit le plus, et c’est justement ce qui la rend solide.

Vérifier les autorisations et les aides qui peuvent changer la taille du projet
En France, un projet de rénovation ne se résume pas au chantier. Il faut aussi regarder ce que la mairie autorise et ce que les aides permettent de financer. Sur ce point, je préfère une vérification simple au début plutôt qu’un blocage administratif après commande des matériaux.
Service Public rappelle qu’une déclaration préalable s’impose pour des petits travaux ou des modifications qui ne relèvent pas du permis de construire, tandis qu’un permis de construire devient nécessaire pour des travaux plus importants, notamment en cas de création de surface significative ou d’intervention lourde sur l’existant. En pratique, je fais vérifier en priorité les cas suivants :- Modification de façade, de toiture, de fenêtres ou de volets.
- Isolation thermique par l’extérieur.
- Création de surface, extension ou surélévation.
- Transformation d’un garage, de combles ou d’un volume annexe en pièce habitable.
- Changement de destination ou aménagement plus lourd.
La durée de validité des autorisations est généralement de 3 ans, ce qui laisse une marge utile, mais pas infinie. Plus le projet touche à l’urbanisme local ou à un secteur protégé, plus je conseille de prendre contact tôt avec la mairie.
Côté financement, l’équation est aujourd’hui plus intéressante pour les rénovations énergétiques bien construites. La rénovation d’ampleur vise un gain d’au moins 2 classes sur le DPE, et l’éco-PTZ peut aller jusqu’à 50 000 € dans certains cas. Ce sont des leviers puissants, mais ils ne doivent jamais dicter un mauvais ordre de travaux. Je pars toujours du bâti, puis j’utilise les aides pour accélérer ce qui est déjà cohérent. Le meilleur financement ne sauve pas un mauvais projet.
Quand la partie administrative est sécurisée, le chantier avance avec moins de stress et moins d’allers-retours inutiles. C’est à ce moment-là qu’il faut traquer les erreurs les plus courantes, celles qui font perdre du temps sans qu’on s’en rende compte tout de suite.
Éviter les pièges qui font déraper le chantier
Les dérapages de budget viennent rarement d’une seule grosse faute. Ils naissent plutôt d’une accumulation de petites négligences : un devis trop vague, une ventilation repoussée, un poste oublié, une réception bâclée. Dans une maison, ces écarts finissent toujours par se voir.
- Ne pas confondre urgence visuelle et urgence technique.
- Accepter un devis sans détail précis sur les matériaux, la dépose et l’évacuation.
- Isoler sans prévoir la ventilation adaptée.
- Changer le chauffage avant d’avoir réduit les pertes thermiques.
- Multiplier les intervenants sans responsable clair de la coordination.
- Oublier la réception écrite des travaux et les réserves éventuelles.
Je me méfie aussi des solutions trop spectaculaires, mais peu compatibles avec la maison existante. Une rénovation durable repose souvent sur des choix plus sobres : matériaux réparables, systèmes simples à entretenir, cohérence entre l’ancien et le neuf. Ce n’est pas forcément le plus photogénique, mais c’est souvent ce qui tient le mieux dans le temps.
Si le chantier doit rester habité, j’ajoute une règle de bon sens : protéger les circulations, séparer les zones sales des zones propres et verrouiller les phases bruyantes. La rénovation ne devient supportable que si elle reste lisible au quotidien. C’est un détail sur le papier, mais un vrai facteur de réussite sur place.
La méthode la plus sûre pour transformer une maison sans la fragiliser
Si je devais résumer l’approche la plus fiable, je dirais ceci : on renforce d’abord le bâti, on traite ensuite l’enveloppe, puis on ajuste les équipements et les finitions. C’est la seule logique qui respecte à la fois la technique, le budget et le confort futur.
Quand la maison est ancienne ou énergivore, je privilégie une rénovation cohérente par blocs plutôt qu’un empilement de micro-chantiers sans vision d’ensemble. Quand elle est déjà saine, un projet plus léger peut suffire, à condition de ne pas masquer un problème plus profond. Dans les deux cas, le bon réflexe reste le même : diagnostiquer, prioriser, chiffrer, puis exécuter dans le bon ordre.
Au fond, bien rénover une maison, c’est accepter de ralentir au début pour aller plus vite ensuite. C’est ce temps de cadrage qui protège le budget, le confort et la qualité architecturale du lieu, et c’est lui qui fait la différence entre un chantier subi et une transformation vraiment maîtrisée.
